BAUSTELLE EUTINER STRASSE
HIER FINDEN SIE AKTUELLE INFORMATIONEN ZU DEN BAUMaßnahmen der
EUTINER STRAße

Baustelle Eutiner Straße
Die Stadtwerke Neustadt in Holstein erweitern das Wärmenetz auf der Hafenwestseite, um eine nachhaltige und sichere Wärmeversorgung zu gewährleisten. Der Baustart ist für Juni 2026 geplant, die Bauzeit beträgt rund 27 Wochen mit voraussichtlicher Fertigstellung Ende September 2026. Die Arbeiten erfolgen abschnittsweise in acht Teilstrecken (ca. 25–60 m), um Beeinträchtigungen möglichst gering zu halten. In der Eutiner Straße kommt es währenddessen zu einer halbseitigen Sperrung mit Ampelregelung. Wichtig: Während der Schulferien in Schleswig-Holstein finden dort keine Bauarbeiten statt. Die Erreichbarkeit aller Grundstücke und Gewerbebetriebe bleibt jederzeit gewährleistet. Alternative Zufahrten werden rechtzeitig eingerichtet und abgestimmt. Mit der Maßnahme wird die Wärmeversorgung langfristig gesichert und klimafreundlich ausgebaut.Auf dieser Seite stellen wir fortlaufend aktuelle Informationen zur Baumaßnahme bereit, darunter Hinweise zum Bauablauf, zu möglichen Einschränkungen sowie zu wichtigen Terminen.
Bauphase 1 Baustelle Eutiner Str – Übersichtskarte, Stadtwerke Neustadt in Holstein

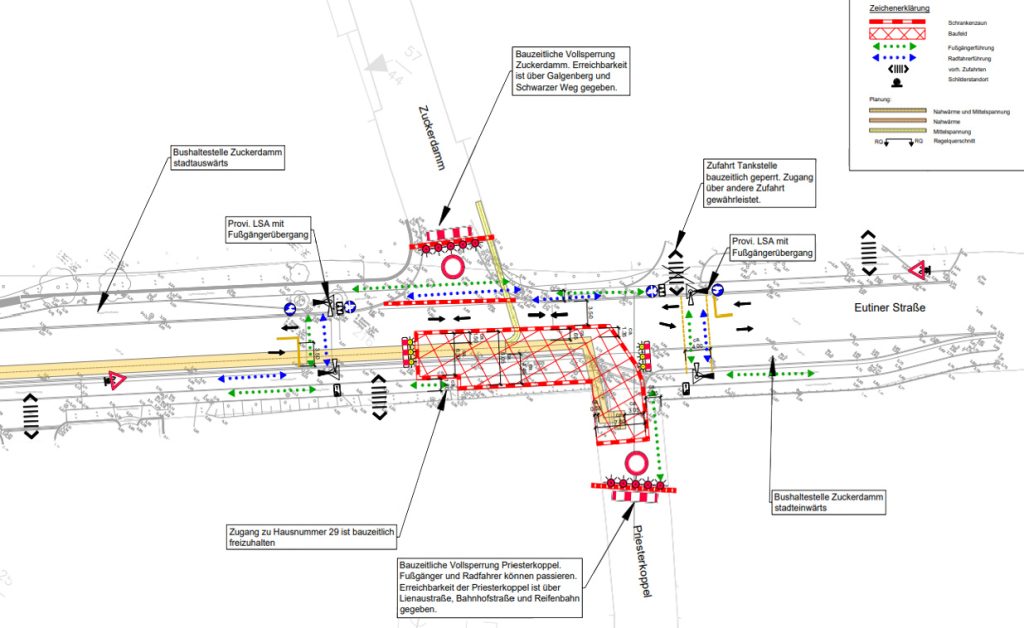

Baustart: ab Mai 2026
Diese Bauphase dauert voraussichtlich etwa 3 Wochen und umfasst eine Baulänge von rund 40 Metern.

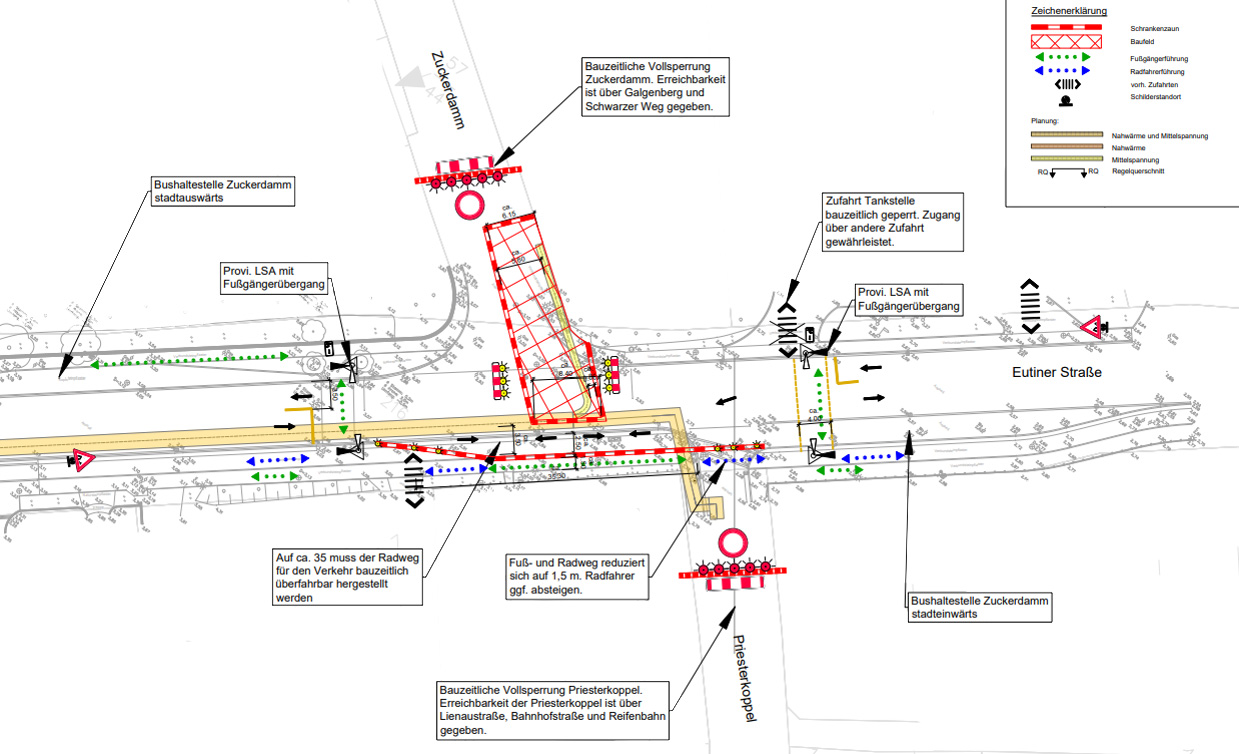

Die zweite Bauphase dauert ebenfalls voraussichtlich etwa drei Wochen und umfasst eine Baulänge von rund 25 Metern

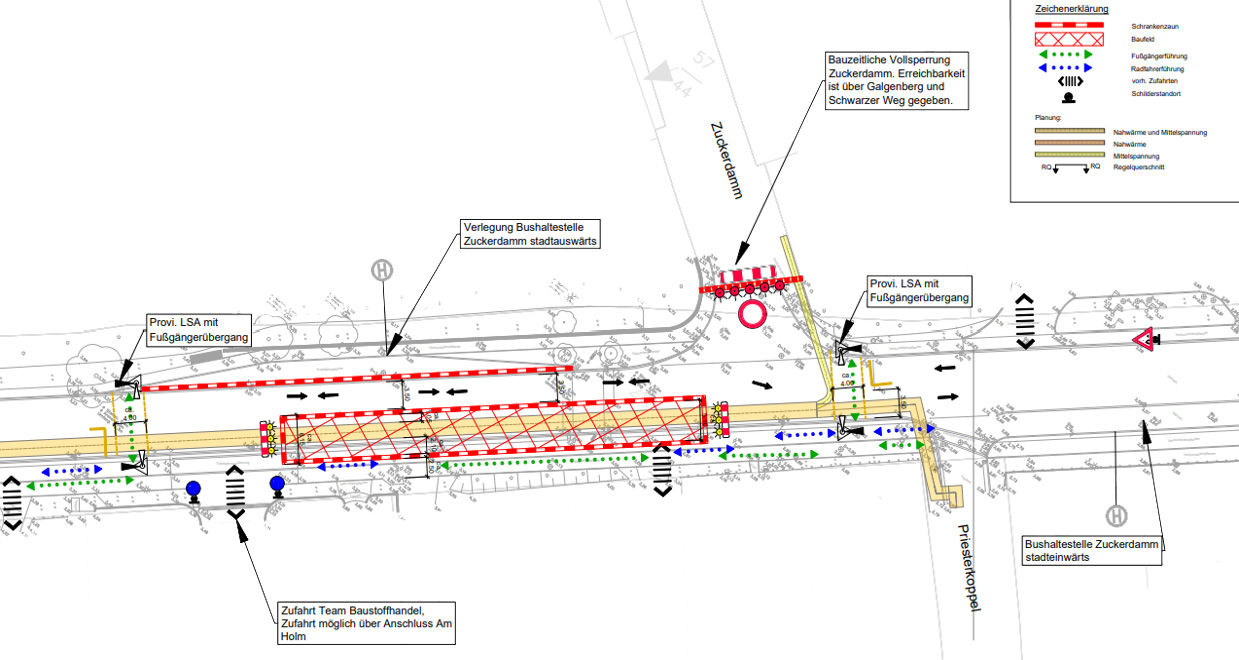

Die dritte Bauphase dauert ebenfalls voraussichtlich etwa drei Wochen und umfasst eine Baulänge von rund 60 Metern

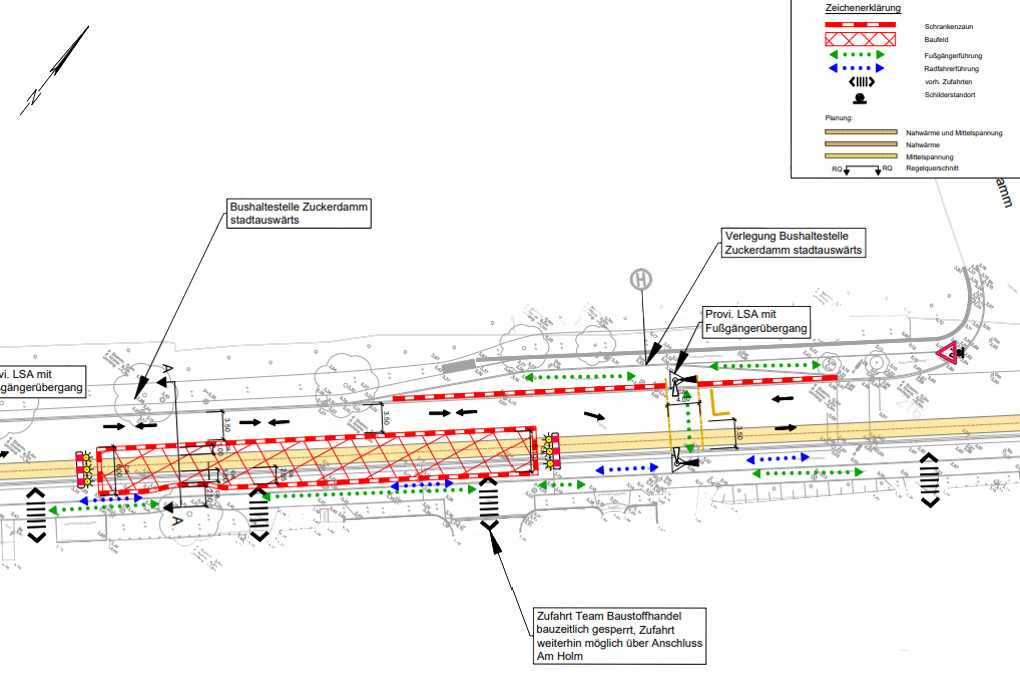

Die vierte Bauphase dauert ebenfalls voraussichtlich etwa drei Wochen und umfasst eine Baulänge von rund 60 Metern

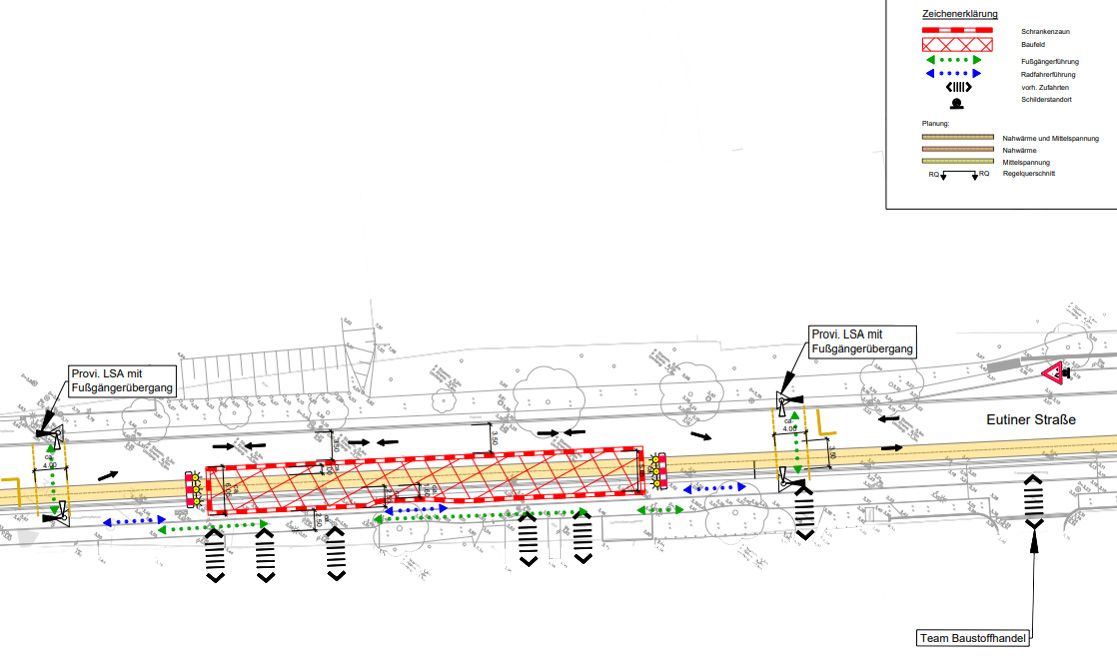

Die fünfte Bauphase dauert ebenfalls voraussichtlich etwa drei Wochen und umfasst eine Baulänge von rund 60 Metern

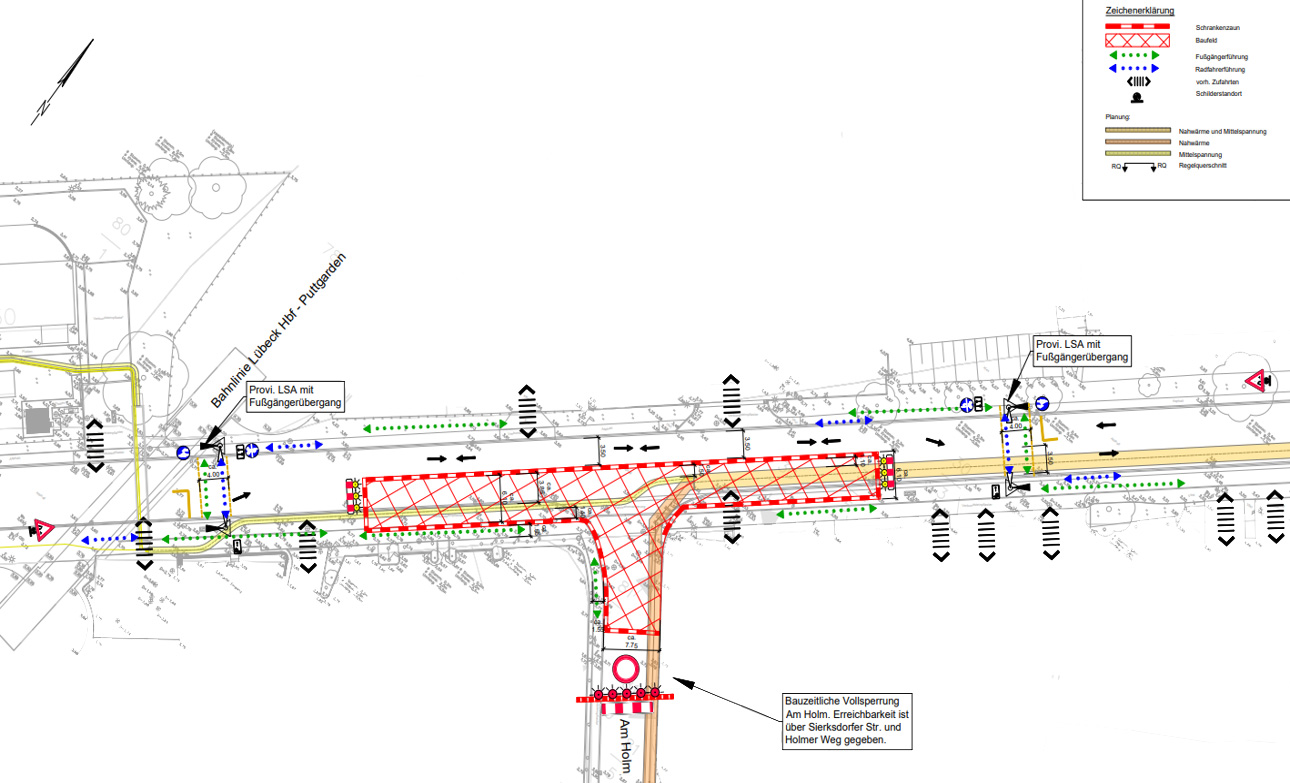

Die sechste Bauphase dauert voraussichtlich etwa vier Wochen und umfasst eine Baulänge von rund 70 Metern

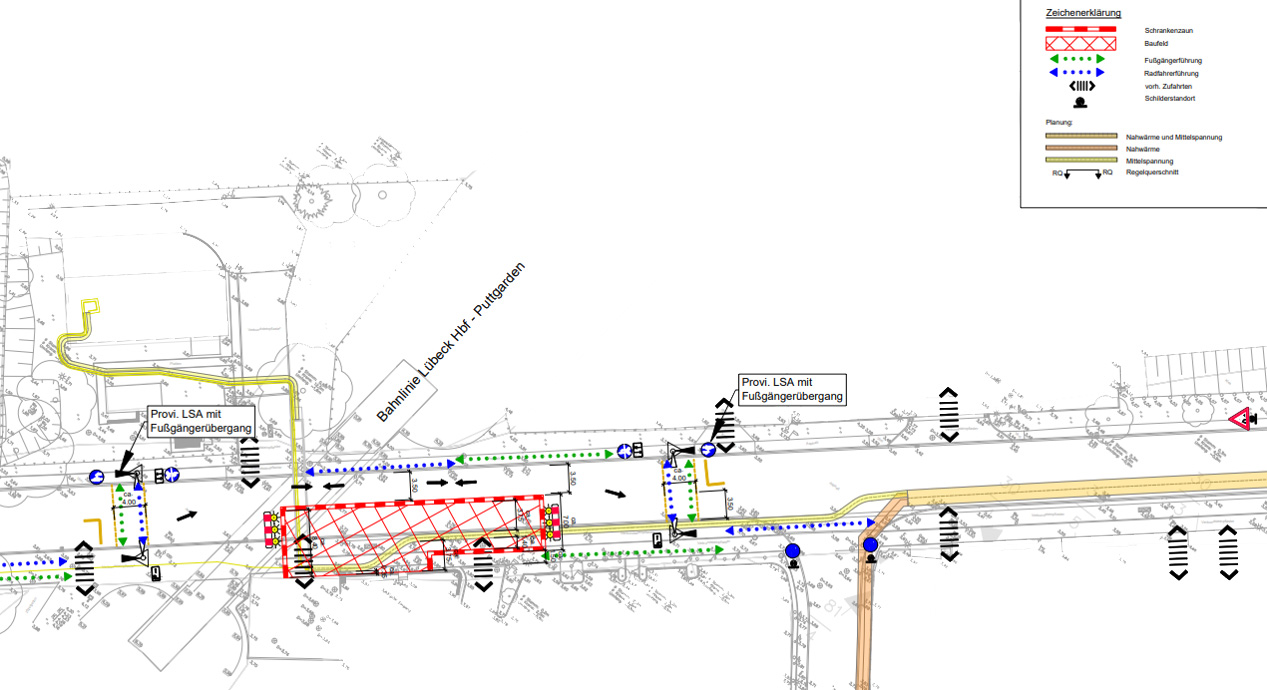

Die siebte Bauphase dauert voraussichtlich etwa drei Wochen und umfasst eine Baulänge von rund 40 Metern

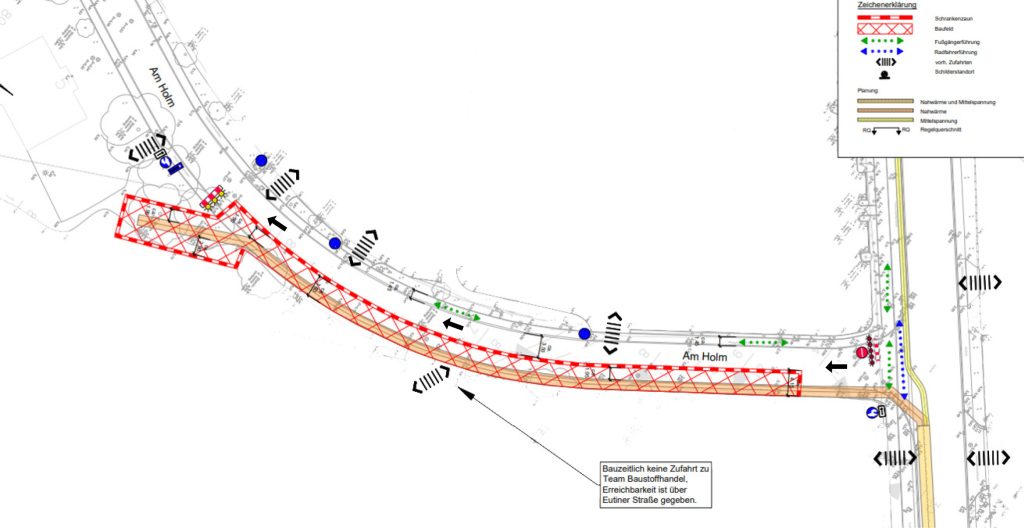

Die achte Bauphase dauert voraussichtlich etwa fünf Wochen und umfasst eine Baulänge von rund 110 Metern.

Das könnte Sie auch interessieren:

Stadtwerke Neustadt in Holstein warnen vor Haustürgeschäften
Aufgefallen ist dies erneut durch die Anrufe verunsicherter Kunden, die einen vorgefertigten Energieliefervertrag zur Unterschrift vorgelegt bekommen, mutmaßlich im Auftrag der Stadtwerke Neustadt, begründet durch

Änderung der Parkgebührenverordnung
Die 1. Änderung der Parkgebührenverordnung ist in Kraft getreten. Auf dem Parkplatz P2 (Hafen) beträgt die maximale Parkzeit mit Jahresparkkarte weiterhin 2 Stunden; es ist

Stadtwerke-MitarbeiterInnen spenden an den DKSB
In diesem Jahr sammelten die MitarbeiterInnen der Stadtwerke Neustadt in Holstein im Rahmen eines Projektes Geld für einen guten Zweck. Nach einer Befragung stimmte die
